智火滚塑排产手册 › 看懂甘特图
每张订单的最晚投产日
对应 智火滚塑排产 0.3.3 · 核对于 2026-10-19 D5
每张订单卡片上有第四行 最晚投产日:假如这张订单可用的每台设备都只生产它,最晚哪天投产还能在交期前做完。它只和订单、工厂有关,和今天的计划无关。

怎么读这一行
| 这一行显示 | 含义 |
|---|---|
| 一个日期 | 按软件测算的速度,最晚这天要开工才能赶上交期。 |

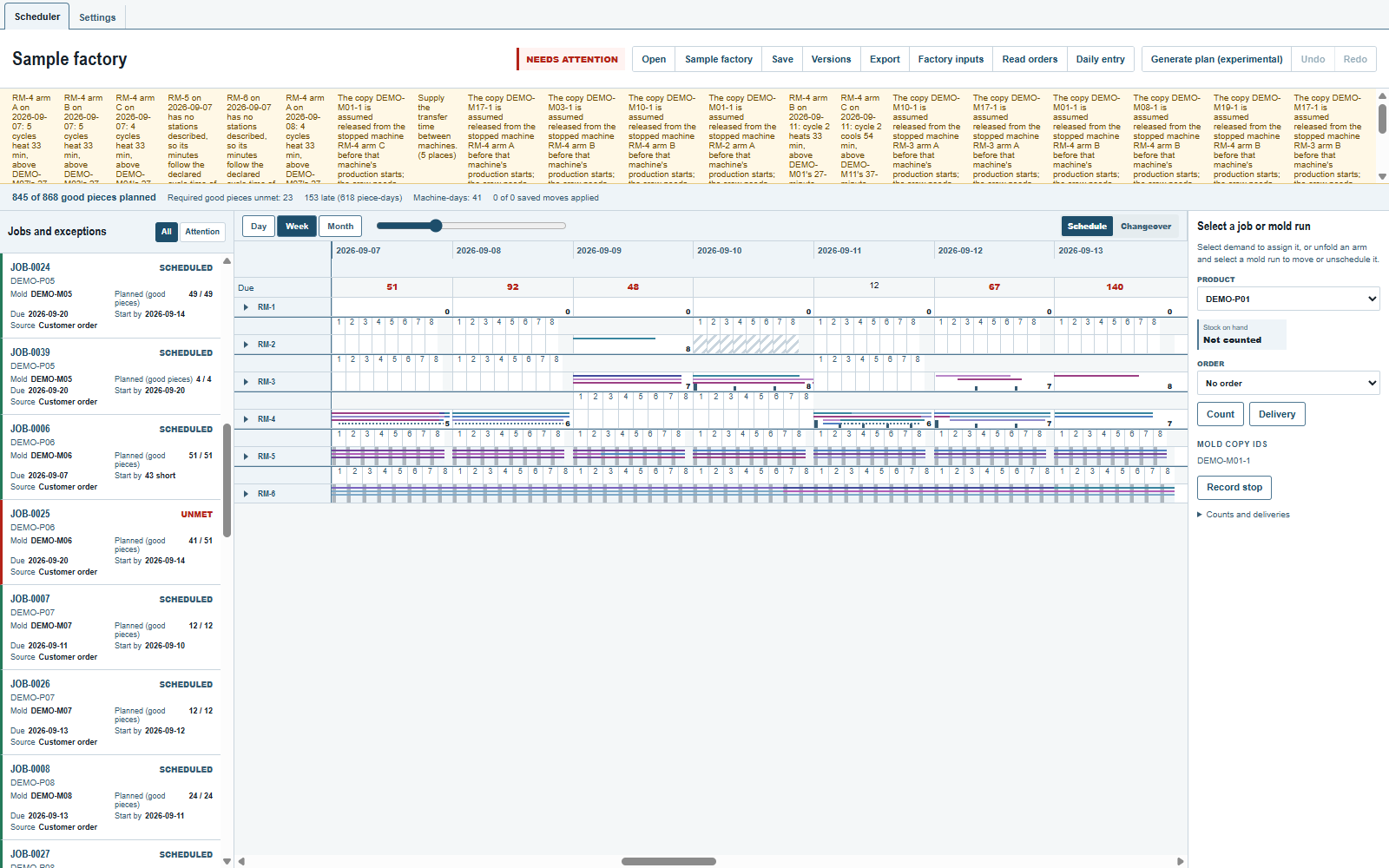

缺 {count} |
就算今天开工,按测算的速度也做不完这张订单;这么多件赶不上。 |
| 空 | 订单没有 YYYY-MM-DD 格式的交期,或当前计划无法得出结果。 |

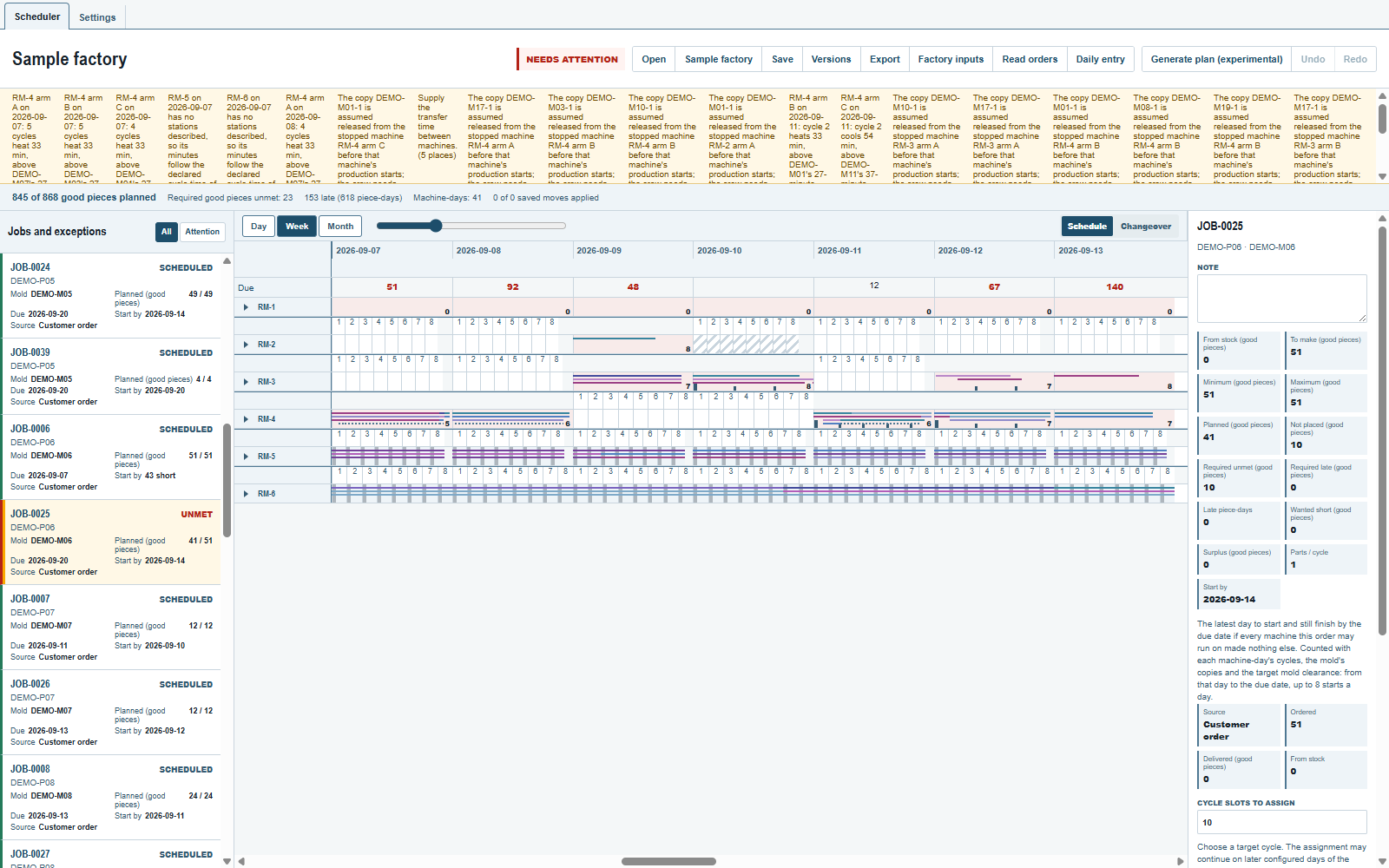

选中订单,详情面板里显示同一个值,并附一行说明:
- 能赶上:“若该订单可用的设备都只生产它,仍能赶上交期的最晚投产日。按各设备日的可排炉数、模具数量和模具目标间距计算:从该日到交期,每天最多 {count} 件。”如果计划按投产次数统计,{count} 就是投产次数,不是件数。
- 赶不上、但仍有可开工日:“……即使该订单可用的每台设备都只生产它,仍有 {count} 件无法在交期前完成。最早可生产日为 {date}。”
- 没有可用的设备日:“……交期当日及之前没有可生产该订单的设备日。”
- 臂没有填尺寸时,说明里加一句“该臂未填写尺寸,模具可装数量为假定值,未经测算。”示例工厂的每条臂都有尺寸,不会出现这句。

最晚投产日是怎么算的
从订单的交期开始,软件逐个设备日往回推。每天都累加这套模具能投产的数量:每台允许设备当天的炉数、模具在臂上能装几套、工厂的模具目标间距。累计量首次达到订单数量的那一天,就是最晚投产日。这里的数量是这张订单的计划目标(模具填了合格率时按投产次数算),不是原始订货数。
这个日期不是什么
- 它是最好情况,不是承诺:不考虑竞争同一设备的其他订单。
- 修改计划时它不变,因为它描述的是订单和工厂,不是排布;对计划内容只算一次。
- 已生产件数不扣除。
- 同一模具的两张订单,每张都按全部套数计算;两张都显示按单张订单独立算出的日期。
- 工厂很大时,这个计算可能把排队中的移动或空位检查短暂推迟。计算失败时,这一行会一直缺失,直到重新打开计划;不显示错误。
接下来看
意见和问题
软件的规则是我们对物理条件的理解;你的工厂比我们清楚的地方,改的是软件。
