智火滚塑排产手册 › 调整计划
移动一炉,再撤销
对应 智火滚塑排产 0.3.3 · 核对于 2026-10-16 D5
在示例工厂里做一次小移动:
- 清除选择。在
日视图转到 9 月 7 日,展开RM-4。 - 展开臂
A,点第1炉处的DEMO-M09色带(不按Ctrl)。起始炉次是1,结束炉次是5,即整个模具段;把结束炉次设为3。检查器显示这三炉的起止时间。 - 保持这段炉次选中,点
月。等正在查找空位…结束:绿色日期框表示那一天有空位放下选中的炉次。示例里第一周没有,绿色日期从第二周开始。 - 在

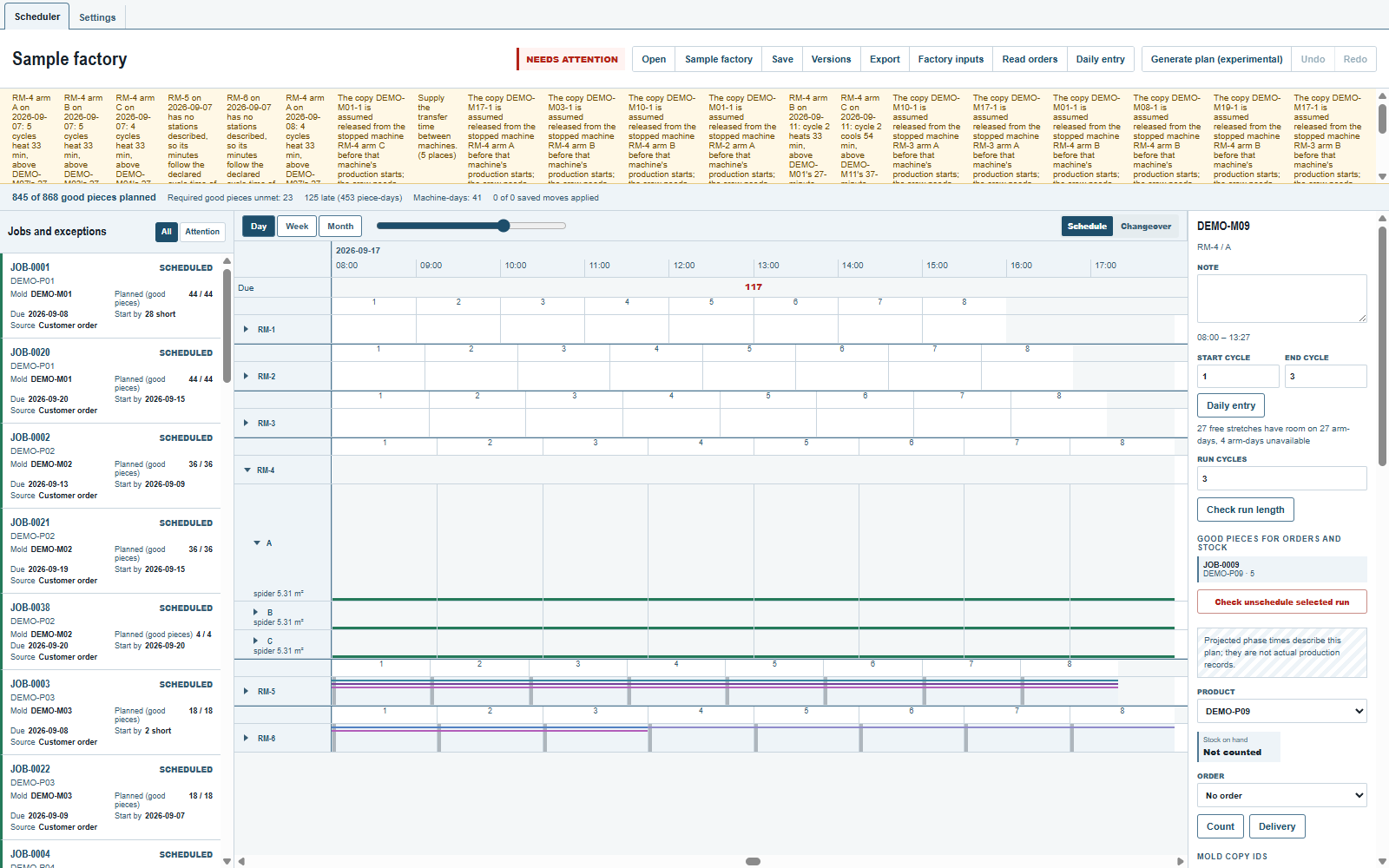

日视图转到 9 月 17 日,这段炉次仍然选中。臂 A、B、C 上的绿线标出可用空位。用臂 C 那一行左端的第1炉。 - 点那个绿色炉次,把选中的炉次移过去。它们占 9 月 17 日 RM-4 臂 C 的第

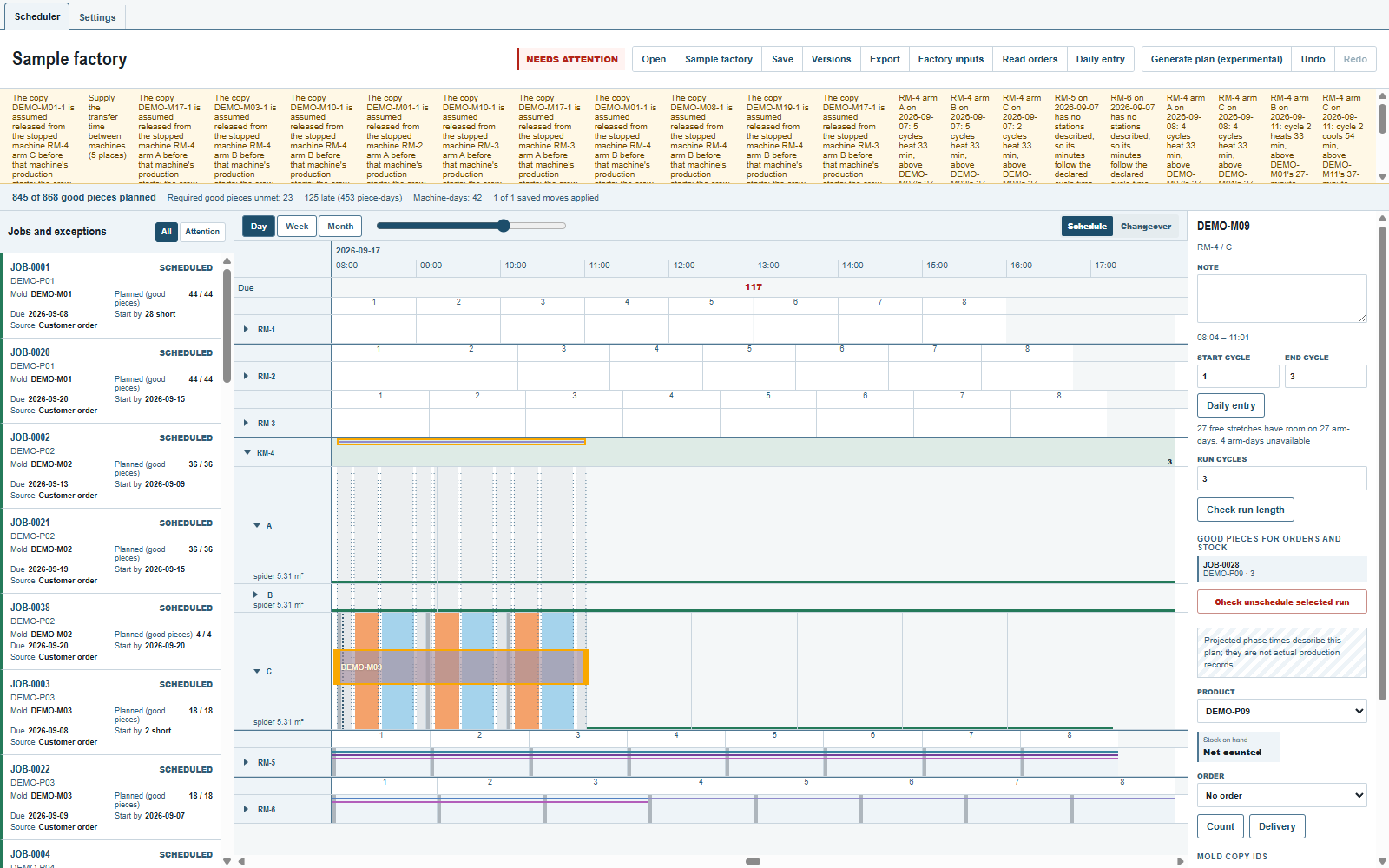

1到第3炉;第4、5炉留在 9 月 7 日的臂 A 上。 - 点
撤销恢复原样。重做重复这次移动;再点一次撤销就回到最初的示例计划。


绿色和红色区域
绿色区域是选中范围放得下的地方。灰色:完整检查进行中;鼠标悬停可查看已通过和仍在检查的项目。在灰色位置放下时立即检查。黄色:确认后才能放入:模具只能按最小间距摆放、某一炉在工作时间之后结束、超过了未经核实的上限,或要从另一个臂上拆下一套模具。红色位置不能放入:在此普通单击或放下只会显示原因。不支持:
- 视图中的位置逐个由灰色变为结果颜色,鼠标所指的位置最先;整整一周可能需要几秒钟,每次编辑、每次更改选中范围及其炉数或模具套数,都会重新开始检查。在灰色位置放下时立即检查。
- 已装载炉次(模具会与那里已有的模具同装一炉)不显示颜色;在那里放下时会检查;选中已装载炉次后,
+会列出还能加入的模具。 - 一段红色位置只说明其中第一个被拒绝的炉次的原因;后面的炉次可能因其他原因被拒绝。
- 检查器里的“{count} 段空档可放入,分布在 {arms}”只计入完整检查完成前已找到空位的空档;排入会延续到已装载炉次的位置不计入,无论它的检查仍在进行还是已有结果。
- 红色只对普通单击或放下所用的起始炉次是确定的;
Ctrl+单击(Mac:Meta+单击)检查该炉次本身,仍可能放入,与现在相同。 - 标为“警告”的同臂搭配规则、班次内换模,以及未经核实的加热或冷却上限,都显示为绿色;相关提示在放下时的检查中给出,若该检查仅因这类提示为黄色,放下时仍要
确认风险并应用,与现在相同。 - 在工厂规定每天最多可以延后多久之前,所有在工作时间之后结束的炉次都显示为黄色。
- 网页演示版在下一次发布之前仍只显示两种颜色。
软件在移动前先检查目标位置。如果软件要求确认,移动前先看检查器里的警告。如果被拒绝,计划保持不变,并说明原因。时间跨度较大时,拖放到绿色日期框上,会落在该臂日第一段合适的空位。
拒绝时先给出原因。原因涉及的不是你指向的位置时,会写明那个位置:别处正在使用的一套模具,写明模具、日期和炉次;加热或冷却时间超过认可的上限,写明设备、臂、日期和炉次。不支持:
- 你指向的位置只在检查器里写明:放入或移动显示“到 {date} · {machine} / {arm},第 {cycle} 炉”;移动的来源和撤排一个模具段显示“从 {machine} / {arm},第 {start}–{end} 炉”,不写日期;撤排整张订单不写位置。
- 一个模具段里同一套模具缺了好几炉时,每炉各说一次。
- 重新打开的计划拒绝某个已保存的编辑时,会说明原因,并按编号写明是哪一项已保存的操作,不写它的位置。
- 没有填尺寸的臂不能手动排产;它的检查结果先列出提示。
模具组经过编辑、下发和报告,仍保留指定的各套模具。移动时,这些模具一起移到目标位置;如果其他模具组当天仍要使用其中某套模具,就换用一套空闲模具。只移动部分套数时,每炉按原模具组的顺序取前面的模具,其余留在原处。
一套模具同一时间只在一个地方。某一模具段需要的那套模具若在另一个当时不用它的臂上,移动或放入时会自动在那里拆下:在该臂早于这个模具段的最后一炉之后,或在开工之前;该臂之后再用它时,会再次拆下。检查结果变为黄色,并列出每次拆卸,例如 2026-09-10 第 3 炉后从设备 RM-3 的臂 A 上拆下模具 DEMO-M07-1。,计划会保留这些拆卸。若任何拆卸都无法让这套模具及时空出,移动被拒绝,并说明这套模具所在的位置。不支持:
- 计划中已有的、缺少那套模具的模具段会保留;编辑只检查它新增的部分。在
工厂输入中点应用时,这样的模具段若能通过一次拆卸拿到那套模具,就能拿到,否则会被移除。 - 这套模具从当时不用它的臂上拆下:在该臂早于这个模具段的最后一炉之后,或在开工之前;不核实班组的工时。在固定臂转塔式滚塑机上,拆卸在装卸工位上占用该模具的拆卸时间,与已保存的拆卸相同。
- 同一套模具一天之内最多从同一个臂上拆下一次:当天还需要从同一个臂上拿它的第二个模具段会被拒绝。
- 软件添加的拆卸在需要它的模具段再次移动后仍会保留;只有在无法执行时,保存时才会删除它。
- 若某臂开工时模具内还有制品,这套模具不能在开工之前拆下:当天在别处需要它的编辑会被拒绝,除非该臂先排一炉。
- 模具转移间隔为 0 时,所在臂下一次装载腾出的那套模具,只有当另一台设备在计划顺序(按名称)中排在其后时,才能在同一炉用上;否则把模具段推后一炉。
- 在未描述工位的设备上拆下的模具,当天到不了固定臂转塔式滚塑机,这样的移动会被拒绝。
生成计划(实验性)可以提出班前拆卸模具,不会提出在某一炉次之后拆卸模具。- 在当天,编辑列出的拆卸时间可能已经过去:拆卸的时间不与当前时间核对,所以应用前先看列出的每次拆卸。
该模具组还能加入哪些模具
先清除生产任务或模具段的选择,再按住 Ctrl 单击一个已装载炉次(Mac:Meta+单击),也可让该炉次获得焦点后按 Enter。如果该位置不受下发或报告记录保护,检查器会显示 + 该模具组还能加入哪些模具。
打开列表后,会检查生产任务列表中仍有件数待排入、且允许在这台设备上生产的产品。每行显示模具、产品,以及各生产任务的“{job} · 还需排入 {count} 件”。灰色显示 检查中;绿色表示按颜色提示的规则可以加入;黄色表示可以加入,并显示原因。不能加入的模具在行下方计数:鼠标停在“有 {count} 种模具不能加入该模具组。”上可看原因。如果没有能加入的模具,列表显示“该模具组不能再加入其他模具。”
单击一行会选中该产品的第一个生产任务,检查把一套模具加入这一炉的模具组。软件执行与拖放相同的检查:检查结果为绿色时立即应用;有警告时等待点击 确认风险并应用订单排入;拒绝时说明原因,计划不变。绿色行仍可能要求确认不影响颜色的提示,例如未经核实的工艺时间范围。件数与拖放时一样分给该产品的生产任务;选中某个任务,不保证它先获得这些件数。
编辑、更改选择或更改计划都会关闭列表。再次打开时重新检查。需要更多套模具或更多炉时,在生产任务的 套数 和 可排炉数 中设置,再拖放到目标炉次。网页演示版没有 +。
拉长或缩短模具段
单击模具色带选中对应的模具段;起始炉次 和 结束炉次 覆盖整个模具段,所选炉次数 显示选中的炉数。输入另一个数字,点 检查所选炉次数:数字变大时,在模具段最后一炉之后增加炉次,模具和套数与最后一炉相同;数字变小时,从模具段末尾去掉炉次。检查器的 所选炉次数检查 像拖放检查一样给出结果:点 应用所选炉次数 应用;有警告先看警告;拒绝时说明原因,计划不变。新增的件数按软件的分配规则分给该模具的产品及其生产任务。
会超出工作时间的移动(0.3.0)

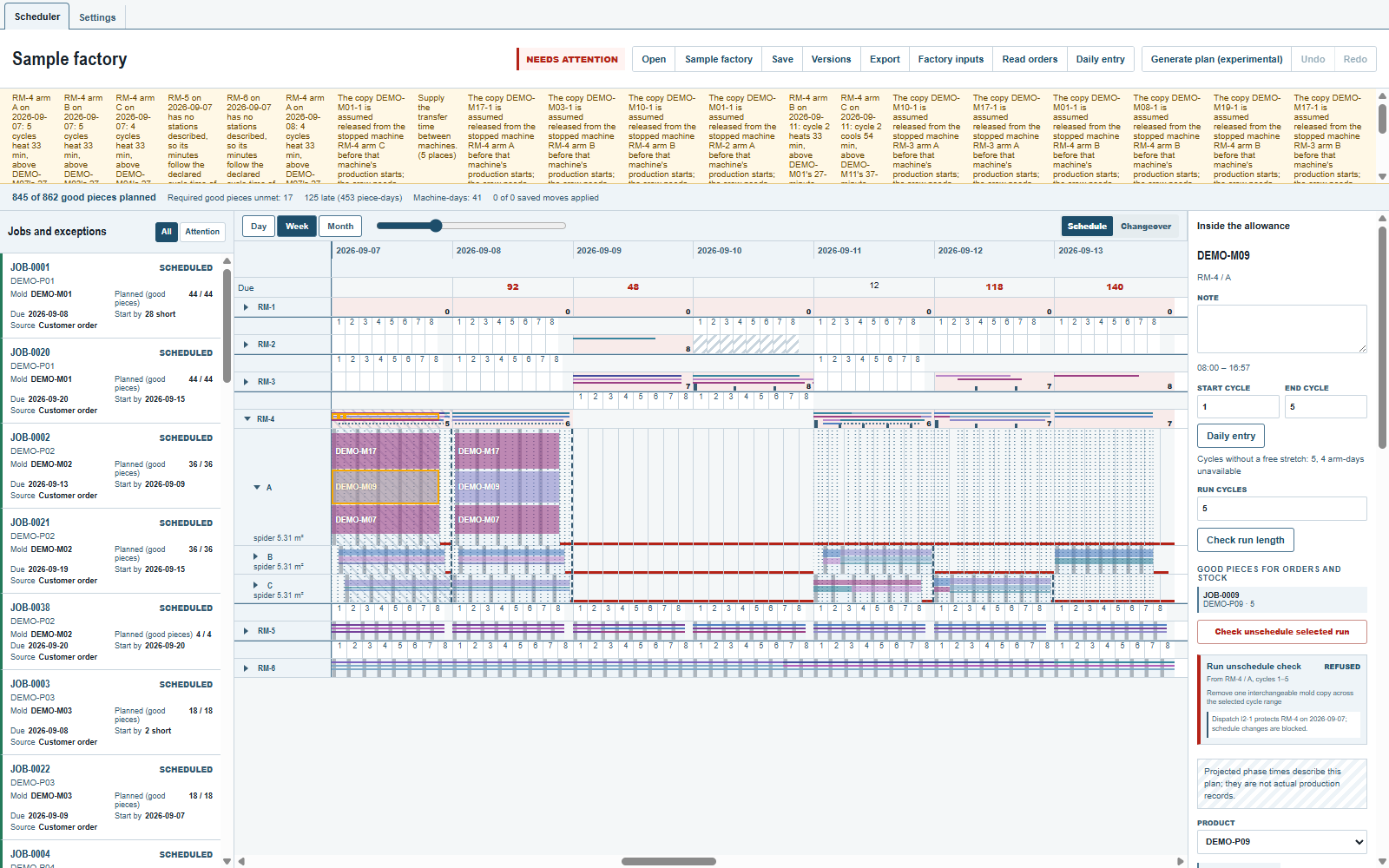

放入、移动或撤排不能改变受下发记录保护的炉次;拒绝原因会写明该记录。撤回 只解除按下发记录的时间尚未开始的炉次和模具拆卸的保护。未受保护的炉次,即使推算的开始时间早于现在,也允许排入新工作。下发保护不按当前计划推算的时间判断。见下发与撤回。

如果放入会让某个已排炉次晚于工作时间结束,预览会变成黄色,并写明臂、炉次和结束时刻:“{date} 设备 {machine} 的臂 {arm}:第 {cycle} 炉于 {end} 结束,晚于工作时间的结束时刻 {window}。”应用前,当天的其他炉次可能在预览里移动;这是重新排时间,不是出错。仍要继续就点 确认风险并应用,否则点 取消。
移动一炉,再撤销里说的绿色和红色空位,仍在普通炉次网格上。
工厂认可的烘箱上限(0.3.0)
模具除了目标加热或冷却时间,还保存工厂认可的上限。在固定臂转塔式滚塑机上,一条臂加热时间太长,可能迫使相邻臂留在烘箱里,超过它自己认可的上限。生成计划(实验性)不会排出这样的炉次;造成或加重这种超限的移动,会像时间窗超限一样被拒绝;上限只是推算值时,显示为黄色警告。当天开始时已安装、不是本计划排产的模具,只报告,不拒绝。
单击一个模具段,会选中从这一炉到它当天结束的部分,连同它显示的每一套;在 套数 里可以改少。选中的几套一起移动,撤销时只算一步;放不下全部几套时,整个移动被拒绝。撤销 和 重做(在文本框外也可用 Ctrl+Z 和 Ctrl+Y)可逐步撤销或重做已应用的改动。下发和撤回下发会重新开始撤销记录,此前的手工编辑之后不能撤销。
意见和问题
软件的规则是我们对物理条件的理解;你的工厂比我们清楚的地方,改的是软件。
