智火滚塑排产手册 › 订单和工厂

最少、需求和最多数量

对应 智火滚塑排产 0.3.3 · 核对于 2026-10-16 D5

以前一张订单只填一个数:需求数量。从 0.3.0 起可以填三个:至少要做出的件数、需求的件数,以及这张订单最多可计入的件数。模具还可以填合格率;从 0.3.2 起,所有数量都按合格件计,所以合格率会降低每次投产的产出。

最少、需求和最多数量

最少、需求和最多数量

在 工厂输入 的订单表里,需求数量 旁边还有两个可选字段:最少数量 和 最多数量。

字段 含义
需求数量 想要的件数。
最少数量 必须做出的件数。留空表示整个需求数量都必须做出。
最多数量 这张订单的产量最多可计入的件数,不低于需求数量。留空表示等于需求数量。

工厂输入的订单表:JOB-0001 的需求数量 45、最少数量 40、最多数量 47。

三个数彼此有约束:最少数量在零和需求数量之间,最多数量不低于需求数量。炉次按整炉计:一炉做出的件数等于模具套数乘以每模出件数,所以计划需要一个介于最少数量和最多数量之间的整炉总数;凑不出这样一个总数的订单会被拒绝,并写明原因。

示例工厂的每个模具一炉出一件。

计划的目标是不超过最多数量的最大整炉总数。最少 3、需求 5、最多 6,每炉 4 件:目标是一炉 4 件,低于需求数量、高于最少数量,所以这张订单排上以后显示 已达最少数量。一炉做出的、超出这个模具所有订单需求的件数计为多余,不会丢掉。

同一模具的订单还可以共用一炉。当一个模具的各张订单凑得到一起时,也就是其中一张的 最多数量 留空,或者它们的需求数量相加、按整炉向上取整后不超过它们的最多数量之和,每张订单的目标就是它的需求数量:它最后的几件由与该模具另一张订单共用的一炉做出,这张订单也不会因为凑不出自己的整炉总数而被拒绝。

  • 一个模具的各张订单凑不到一起时,每张订单都只按自己的整炉来排,即使其中几张本可以共用一炉。
  • 订单的现有库存按不与其他订单共用一炉来抵扣,所以计划可能把这张订单本可用掉的件数留在库存里,多做一炉。
  • 不考虑每张订单可以在哪些设备上生产:如果一张订单不能在该模具其他订单所用的任何设备上生产,它的最后一炉就单独生产,多出的件数算作该模具的多出件数,计入该模具各张订单最多数量之和,所以该模具的另一张订单可能排不上。

第四种状态

订单状态多了第四种:已达最少数量。订单排够了最少数量,需求数量还没有。整个计划都是这样时,计划的状态标签显示 均已达最少数量,介于 需要处理 和 计划完整 之间;汇总条在未满足的必需合格件数旁边,还会统计短缺的期望合格件数({count} 件期望合格件短缺)。与最近一次下发的比较要求新计划时,状态标签显示 需要新的生产计划,不会显示 计划完整。

当最多数量使订单的炉数达不到需求数量时,原因里会写明:让它停下的是最多数量,不是设备。

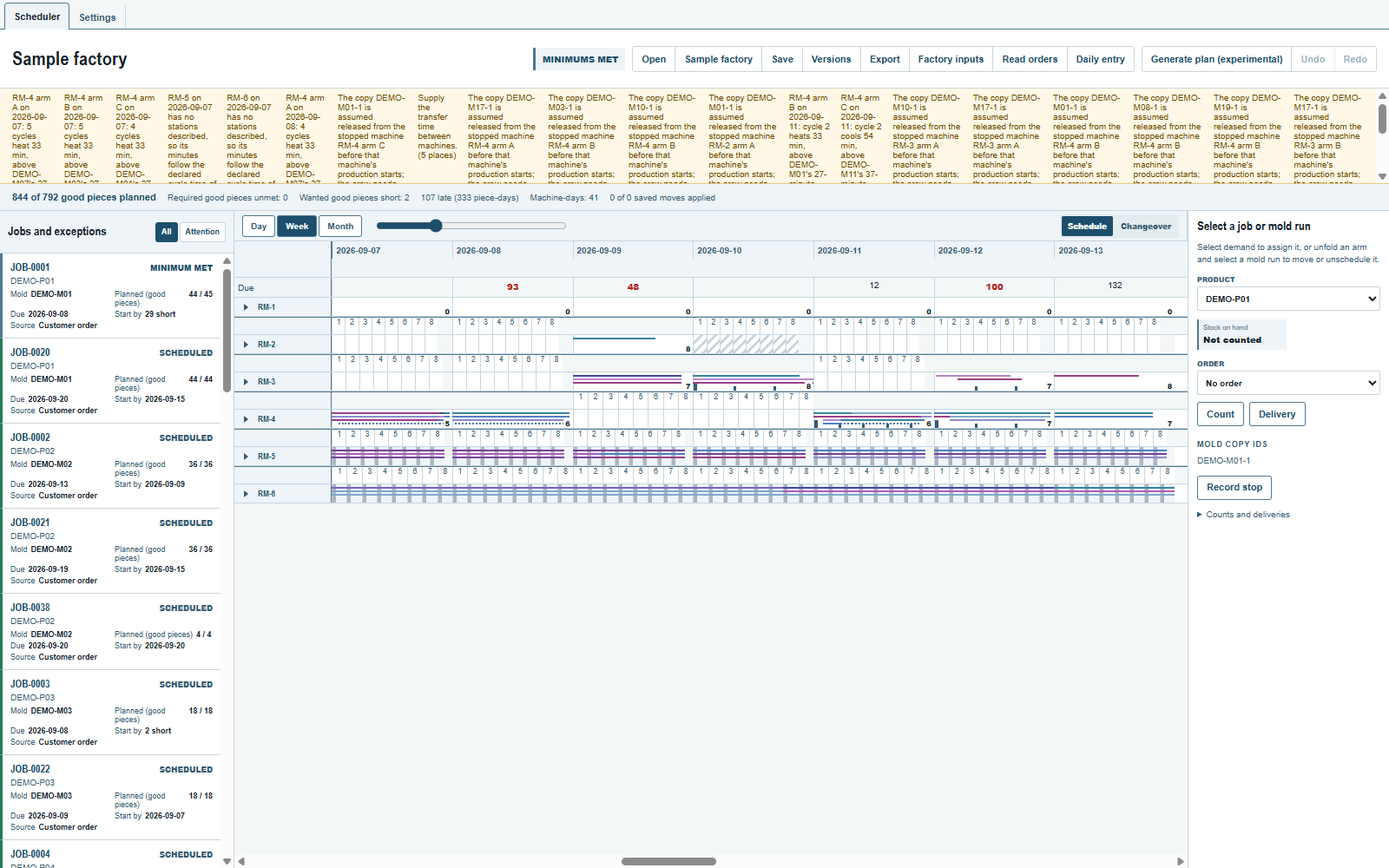

JOB-0001 显示已达最少数量,45 件合格件中已排 44 件。计划显示均已达最少数量,汇总条显示 2 件期望合格件短缺。

合格率

有的模具出的件不全都合格。在模具表里,合格率 % 填这个模具做出的件里合格品占的比例,保留一位小数(95.0),依据 说明这个数从哪里来:实测、标准、估计 或 默认。每件都合格的模具把 合格率 % 留空,它的数量不变。

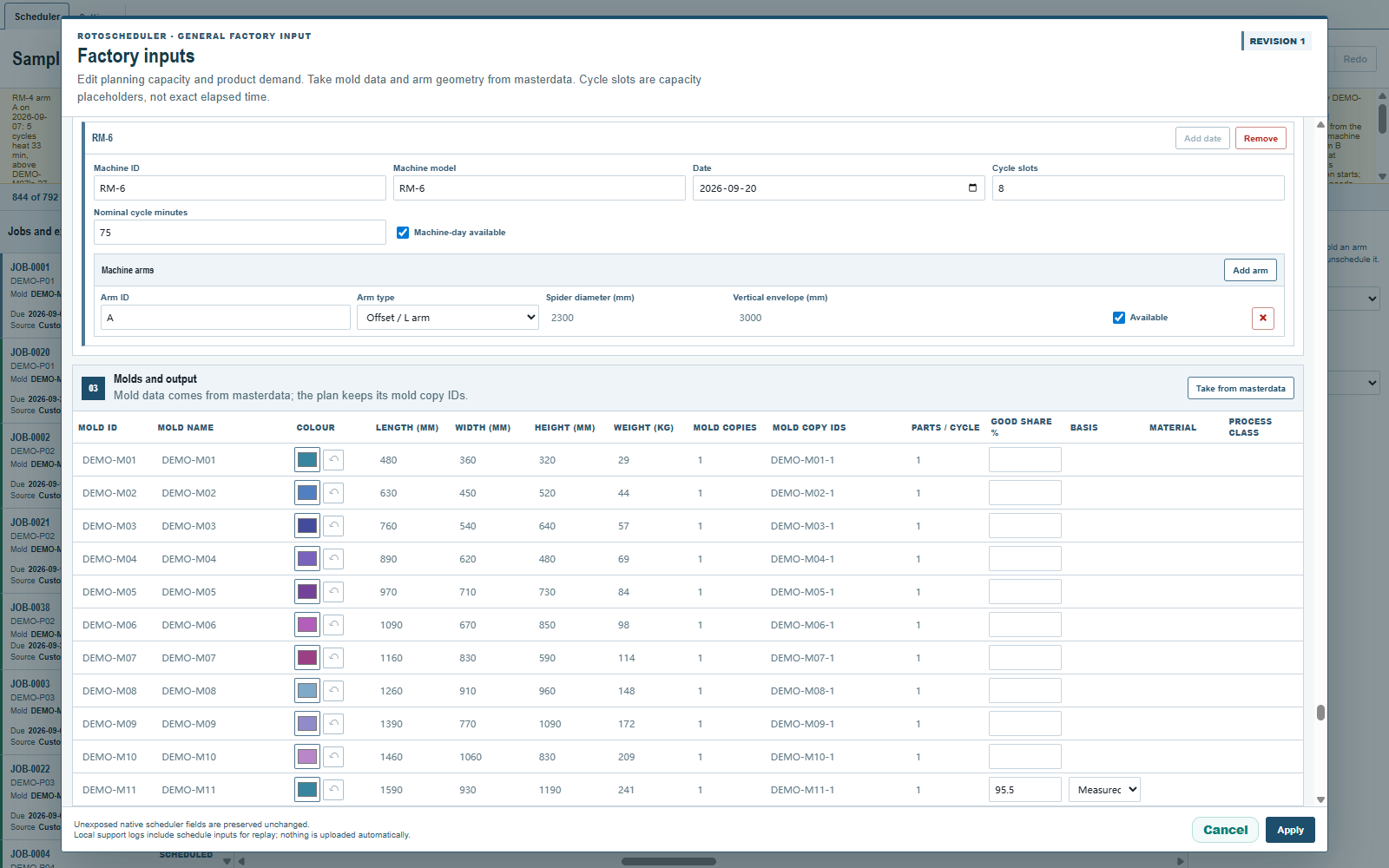

模具表:DEMO-M11 填了合格率 95.5、实测;其余模具的合格率都留空。

计划里一旦有模具的合格率低于 100,计划就按这个模具的投产能得到多少合格件来算。它的订单数量仍按合格件计;计划行、汇总条和订单卡片也都按合格件数计。

例如合格率 95.5 时,示例里 DEMO-M11 投产 18 件,得到 17 件合格件,所以它的后一张订单 JOB-0030 只排到 9 件中的 8 件,第 9 件在再排一次投产之前一直未排入。

选中这样的订单,检查器里显示它的合格件 待生产、已计划 和 未排入,旁边还有来自库存、必需但未满足或逾期、期望但短缺和多余的件数。

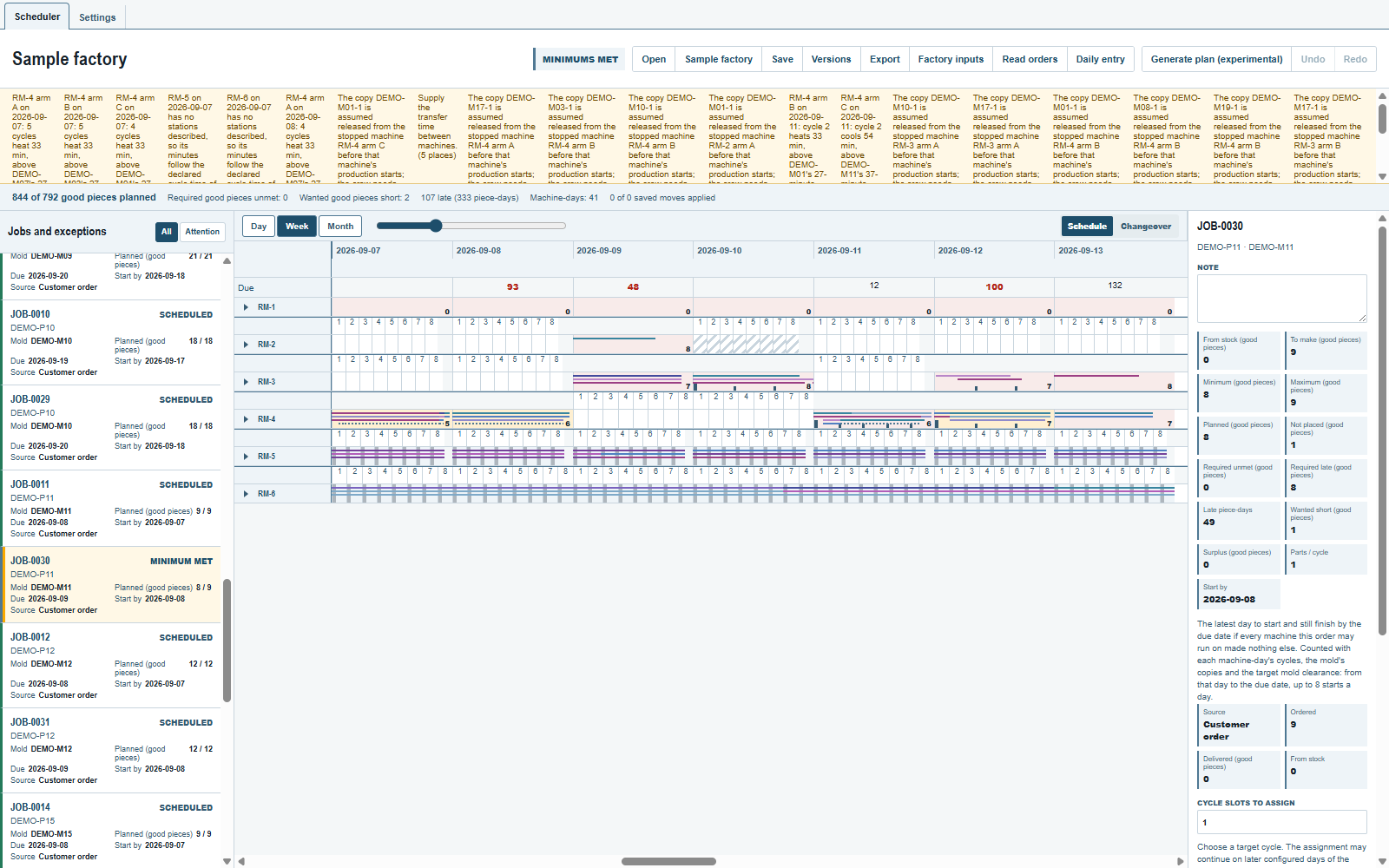

选中 JOB-0030:检查器显示待生产 9 件合格件,已计划 8 件,未排入 1 件。

合格率是排产用的数字。通过 每日记录 录入实际合格件数。

已发生的逾期

选中订单,可在其他数量旁看到 逾期交付(合格件)、逾期生产(合格件) 和 生产日期不明(合格件)。各项只在大于零时显示。

逾期交付(合格件) 统计交付日期晚于订单交期的件数。关闭订单后仍保留此数。逾期生产(合格件) 统计分给订单的库存中,报告所记生产日期晚于交期的件数。交付先扣最早的件;订单按计划分配库存的顺序,也先取最早的件。

上次盘点和此后的报告留下带日期的件数;扣除交付后,盘点保留所剩件数的日期,先保留最晚的件。只有超出这些剩余件数的盘点件数,才记为盘点日期。分给交期早于该日的订单时,这些件显示为 生产日期不明(合格件),不计为逾期生产,也不计为按时生产。

更正记录、改动交期或新增盘点后,各项数量立即更新。
