当天时间不够用时
对应 智火滚塑排产 0.3.3 · 核对于 2026-10-16 D5
从 0.3.0 起,计划按每个设备日的时钟来排:生成的一天里,如果下一炉结束时会超过工作时间窗口,这一天就不再安排炉次。本页说明时钟从哪来,以及怎么看时间用完的设备日。会超时的移动和其他移动一起说明,见移动一炉,再撤销;来自其他臂的一套模具,见模具段和颜色。
设备日的时钟
每个设备日有一个时钟,甘特图上的每个炉次都按它画。设备的转盘和臂能让软件把这一天的时间推算到头时,时钟就是这条推算出的时间线;否则就用工厂声明的成型周期,或者按声明的每日炉数算出的成型周期,当天的标注会说明,形式是"根据{declaration}估算的成型周期 {minutes} 分钟"。如果一天没有成型周期、没有每日炉数、也没有可排炉数,这一天就没有任何网格。
阶段和时间里各个时间状态的名称不变;那一页说明现在能推算哪些设备形态。
生成计划时当天时间不够用
生成计划(实验性)把一条臂的炉次一个接一个排上,每排一个都检查这一天还能不能在工作时间内结束。第一个会超过工作时间的炉次会被撤回,这条臂当天关闭,需求退回订单列表,留给后面的设备日。工厂声明的每日炉数上限也会这样关闭一条臂。
关闭的炉次用起来和不可用臂上的炉次一样:只能查看,不接受拖放。提示条会说明原因,写出臂、最多排到的炉次和起因:“{machine} 的 {arm} 臂在 {date} 最多排到第 {limit} 炉:加入第 {refused} 炉后,{witnessArm} 臂的第 {witnessCycle} 炉将在 {end} 结束,超出 {window} 这一工作窗口。”或者“……,按声明的上限。”
已保存或手工排的计划仍保留每个已配置的炉次,只加一条说明,指出哪些炉次在工作窗口之后结束。
手工移动会做到下班以后时

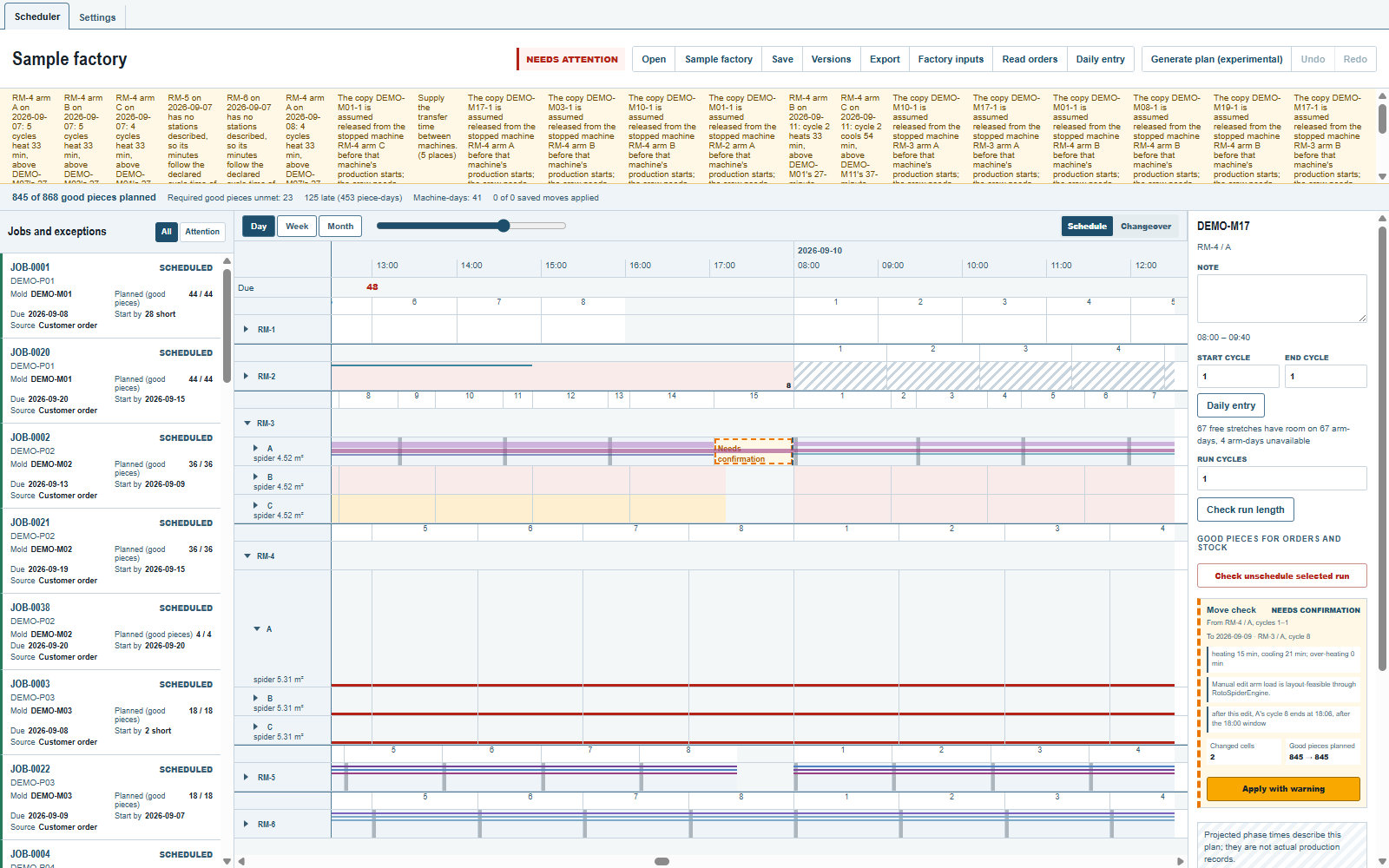

放下后会让某一炉在工作时间结束之后才结束的,预览变成黄色;检查结果写明是哪一炉、几点结束,只有点 确认风险并应用 才会应用。详见移动一炉,再撤销。

读懂时间不够用的设备日
被关闭的炉次不是计划的错:设备日的时钟说明,这条臂在工作时间内做不完下一炉。先读提示,了解原因;然后要么在工厂输入里给这一天更多时间(更晚的下班时间、更多炉数),要么把需求留给后面的设备日。浏览器演示版里没有这些:它用的是自己的引擎。
接下来看什么
- 时间、设备、臂和炉次:日、臂和炉次的定义。
- 到期订单、停工日和换模:不可用的臂和停工日。
意见和问题
软件的规则是我们对物理条件的理解;你的工厂比我们清楚的地方,改的是软件。
